金年会金字招牌信誉至上

一站式高端装备驻厂服务

精密安装/循环包装/精密搬运/升级改造等全生命周期的各节点技术服务

驻厂服务全国热线

400-111-8918
返回列表 返回
列表

工商业分布式光伏项目流程是怎么进行呢?

1.前期开发阶段

工商业分布式光伏项目流程1


1-1 寻找可被开发的光伏项目资源

工业园区开发区:大型工矿企业、国家级高新技术产业园、物流园、地方高新技术产业园、保税区经济开发区、污水处理厂等工业厂房。

商业区:宾馆饭店、写字楼、体育场馆、机场、火车站、大型商业中心、商超等商业设施。

(工商业分布式光伏开发应遵循“因地制宜、清洁高效、分散布局、就近利用”的原则。)



1-2  业主初步沟通

与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。


通过资料与卫星图,考察了以下几方面,判断项目的可行性:

企业

考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。


产权

考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。


结构

考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。


用电

考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。


周边

考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。


沟通

考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。



1-3 前期资料收集

· 资信审核:建筑物业主的营业执照、拟建光伏厂房房产证、拟建光伏厂房土地证、拟建光伏厂房建设规划许可证。

· 厂区情况:厂区总平图、厂房结构图、厂房建筑图、厂区电气系统图。

· 屋顶情况:屋顶类型、厂房内装修情况、屋顶已使用年限、彩钢瓦铺设时间、彩钢瓦厚度、彩钢瓦类型 、彩钢瓦颜色。

· 用电情况:电费结算单、负荷曲线。

· 生产情况:厂房建造时间、工人工作时间、节假日生产情况、车间生产情况。

还需要深入了解当地光伏补贴政策,允许建设的容量,是否有在建的项目,已建成项目的收益等情况。

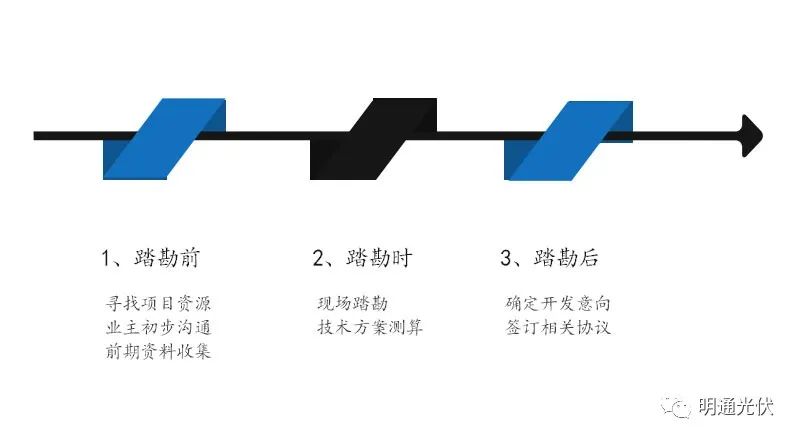

1-4 现场踏勘

完成项目初步评估后,EPC团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。


屋顶现有设施情况

屋顶障碍物:气楼、采光带、女儿墙等。

周围遮挡物:屋顶周围是否有遮挡,有高楼建设规划。


商业区

配电柜、一二次仓、箱变等安装 位置,业主同意后,在总平图中标出位置。

确定电缆敷设路径,并在总平图中标出位置。


光伏接入系统方面

并网点位置、电压等级、变压器容量、断路器品牌及大小、进出线开关柜品牌及型号、无功补偿容量及情况。


其他方面

厂房周围是否有气体或固体污染物。

厂房内物品类型,贵重程度如何。是否有清洗光伏系统的水源点。



1-5 技术方案测算

评估企业整体运营情况,及确定采用的合作模式。如建筑产权及使用权、建筑物结构形式、屋面防水处理、项目投资经济性等。

其他事项:分布式光伏的接入距离、现场施工难易难度等。



1-6 确定开发意向

与企业业主积极沟通,签订协议,进入项目备案阶段。



1-7 签订相关协议



--------------------------------------------------------------------------------


2.项目备案阶段



2-1 发改委项目备案

获得县、区发改委项目备案。

相关资料:分布式电源项目申请表或项目申请报告、企业投资项目备案表、固定资产投资项目节能登记表、项目投资资料 、屋顶(建筑物)材料。



2-2 电网公司接入批复

获得县、区电网公司接入批复

相关资料:分布式电源项目申请表、企业资料、发电项目前期资料、发改委备案批复文件、用户电网相关资料及系统接入报告、供电局受理并网申请、主要电气设备一览表、及主要设备技术参数和型式认证报告。


工商业分布式光伏项目流程2


--------------------------------------------------------------------------------


3.设计施工阶段

拿到备案与接入批复后,EPC与企业确定设计方案,项目顺利进场开工。

初步设计:

可研报告编制;立项报告或项目申请报告编制;项目初步设计。

采购招标:项目EPC采购招标;项目监理采购招标;主要设备材料等采购招标。

施工图设计:现场测绘、地勘、勘界、提出设计要求;接入系统报告编制并上会评审出施工图、蓝图;各专业进行图纸绘制(结构、土建、电气等);现场技术交流;送出线路初设可研评审上会, 出具电网接入意见。

建设实施:现场测绘、地勘、勘界、提出设计要求;接入系统报告编制并上会评审出施工图、蓝图;各专业进行图纸绘制(结构、土建、电气等);现场技术交流;送出线路初设可研评审上会, 出具电网接入意见;设备采购;光伏系统建设工作;所有设备电气连接及保护调试、监控安装等。


--------------------------------------------------------------------------------

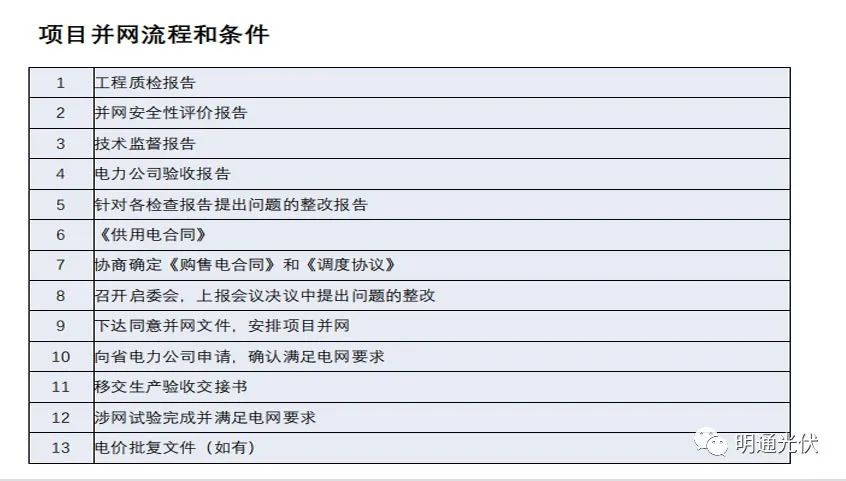

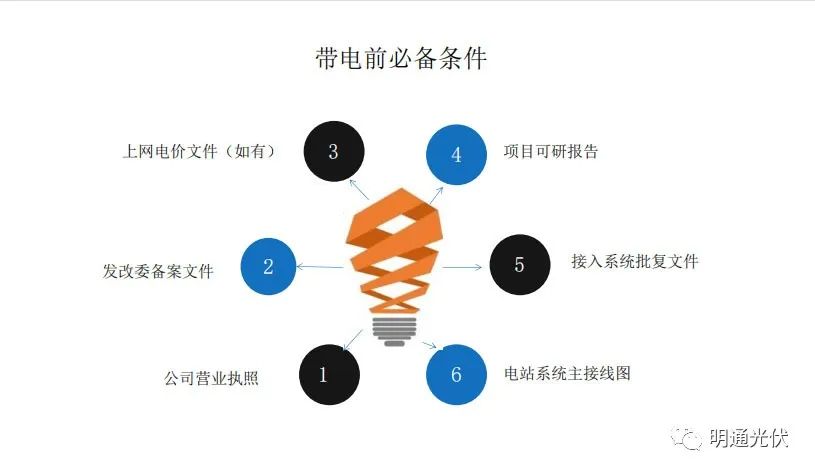

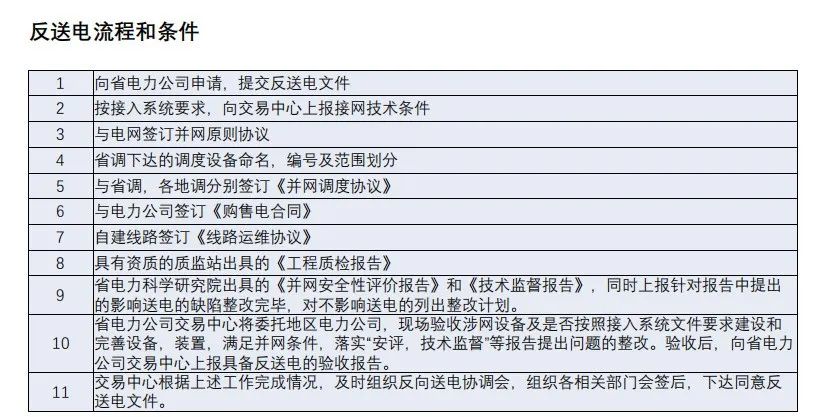

4.并网验收阶段

工商业光伏项目一般分为3个阶段,第1阶段进行项目评估与合同签订,第2阶段办理备案与接入手续,第3阶段建设并网。

工商业分布式光伏项目流程3


工商业分布式光伏项目流程4

金年会驻厂服务流程

为高端装备提供一站式的技术服务

国内高端装备一站式综合服务商

100万企业共同选择

XML 地图
