群策攻坚,力克锂电设备安装工程之难题

设备安装.涂布机安装

随着国内锂电行业的高速发展,各大锂电生产企业加速扩大产能,释放出更多更锂电设备安装服务市场需求。

/双层涂布机


近期,金年会集团承接了某大型涂布机生产厂家的设备安装项目,要求在14天时间内,完成2台辊压机、2台分切机、2条涂布线、1条涂膜线的安装,施工总人数近百人。由于工期紧,现场环境差,在安装作业过程中衍生出许多的难点问题,我们想客户所想,急客户所急,迎难而上,群策群力,攻坚克难。


一是设备生产厂商设备及物料交付不及时。由于新能源动力电池需求井喷式增长,设备生产厂商订单大增,自身产能不足,造成设备和物料无法按照工程施工进度计划到达现场,严重影响施工进度。面对这一难题,金年会集团派出专项商务专员,24小时跟进并掌握设备、物料发货和到场情况,及时与设备生产、设备使用、设备安装三方人员进行协商沟通,早预知,早应对,通过灵活调整施工计划,有力保障安装工程的顺利推进。

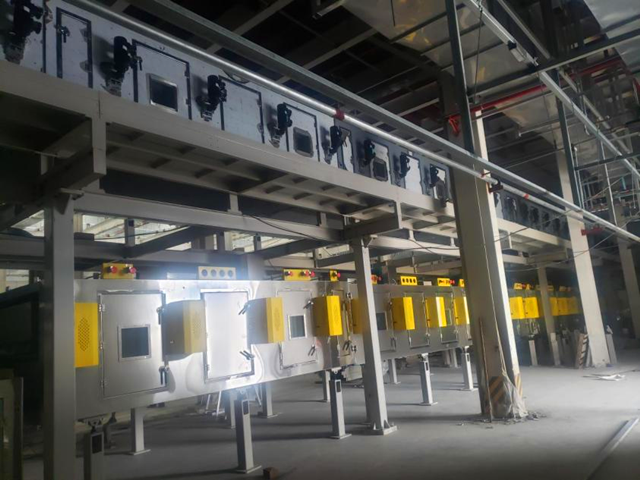

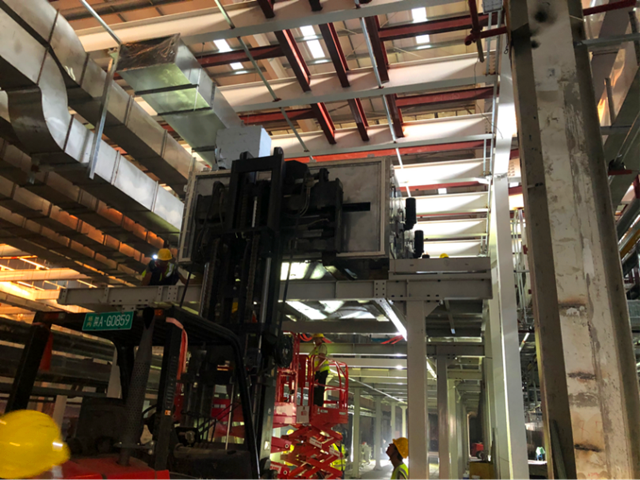

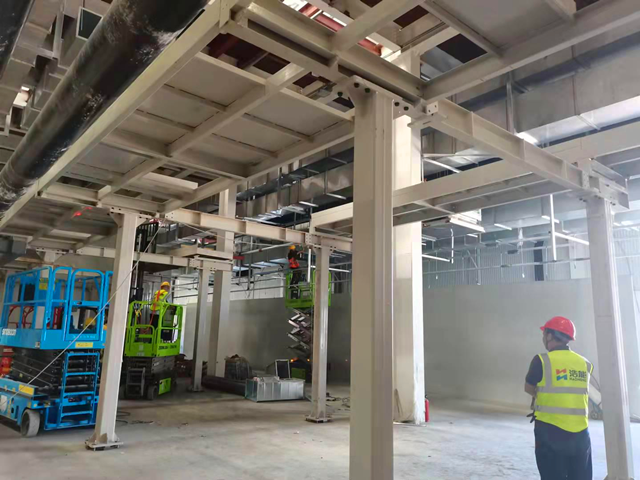

二是车间空间狭小,无法直接吊装涂布机烘箱。我司技术人员结合现场实际情况,制定出上、下层不同的烘箱吊装和定位方案:上层预留两节烘箱位,采用高叉上架+卷扬机牵引的方式;下层采用叉车上架+限位滚轮移动的方式。最终安全、高效地解决了空间受限问题,在原定工期计划内完成任务。

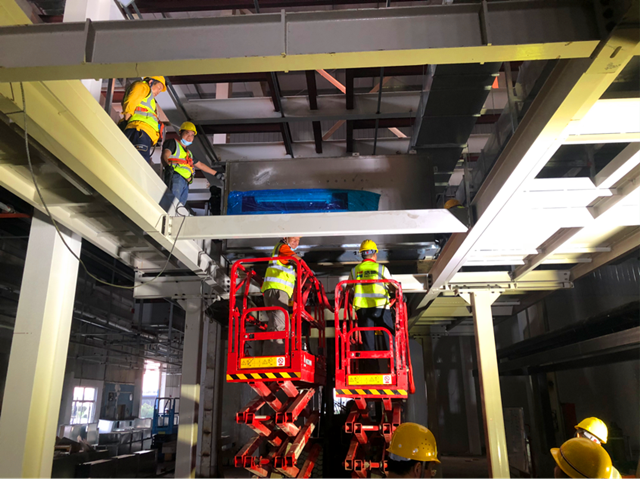

三是涂布机循环风机安装受阻。由于客户在涂布线架台两边已经提前架设油管,油管刚好横挡住涂布机循环风机吊装所需的空间,按照以往通常的办法根本无法实施吊装作业,我司技术人员创新性地设计并制作出新型移位、吊装具,利用烘箱旁狭窄的走道,将循环风机移到安装位置实施安装。


通过项目部全体员工的努力,我们在规定时间完成了该项目的全部施工任务,保证了客户投资高昂的生产设备按时投产。我司群策攻坚,敢于面对问题、善于解决难题的能力,得到设备生产厂商、设备使用厂商的高度赞赏!


金年会集团作为专业锂电设备安装综合服务商,专注于提供高质量的锂电行业设备服务,尤其是在涂布机设备安装的领域,在面对工程出现的各式各样难题时,能够针对性地优化项目管理模式,最大程度的发挥专业技术能力,及时制定出有效的解决方案,力保项目按质按量完成,在本项目中得到了充分的体现。

如您有涂布机设备安装需求,欢迎您致电金年会,金年会随时为您做好服务的准备!
